プロジェクト管理では、クリティカルパスとドライビングパスを特定することがプロジェクトの成功にとって重要です。 これらのパスは、プロジェクトマネージャーがプロジェクトの期限に間に合うように期限までに完了する必要があるタスクを決定するのに役立ちます。
Smartsheetは、主要なクラウドベースのコラボレーションおよび作業管理ツールであり、プロジェクトマネージャーがクリティカルパスとドライビングパスを習得するのに役立つ高度な機能を提供します。
クリティカルパス分析は、プロジェクトスケジュール内のクリティカルパスを特定するプロジェクト管理手法です。 クリティカルパスは、プロジェクトを期限までに確実に完了するために、期限までに完了する必要がある一連のタスクです。プロジェクトマネージャーがプロジェクトのタイムラインに最も影響を与えるタスクを特定し、それに応じて優先順位を付けるのに役立ちます。

Smartsheetのクリティカルパス機能を使用すると、プロジェクトマネージャーはプロジェクトスケジュール内のクリティカルパスを自動的に識別できます。 この機能を使用するには、ガント チャートビューでクリティカルパスの切り替えをオンにするだけです。 Smartsheet ではクリティカルパスタスクが赤色で強調表示されるため、それらのタスクを簡単に特定して優先順位を付けることができます。

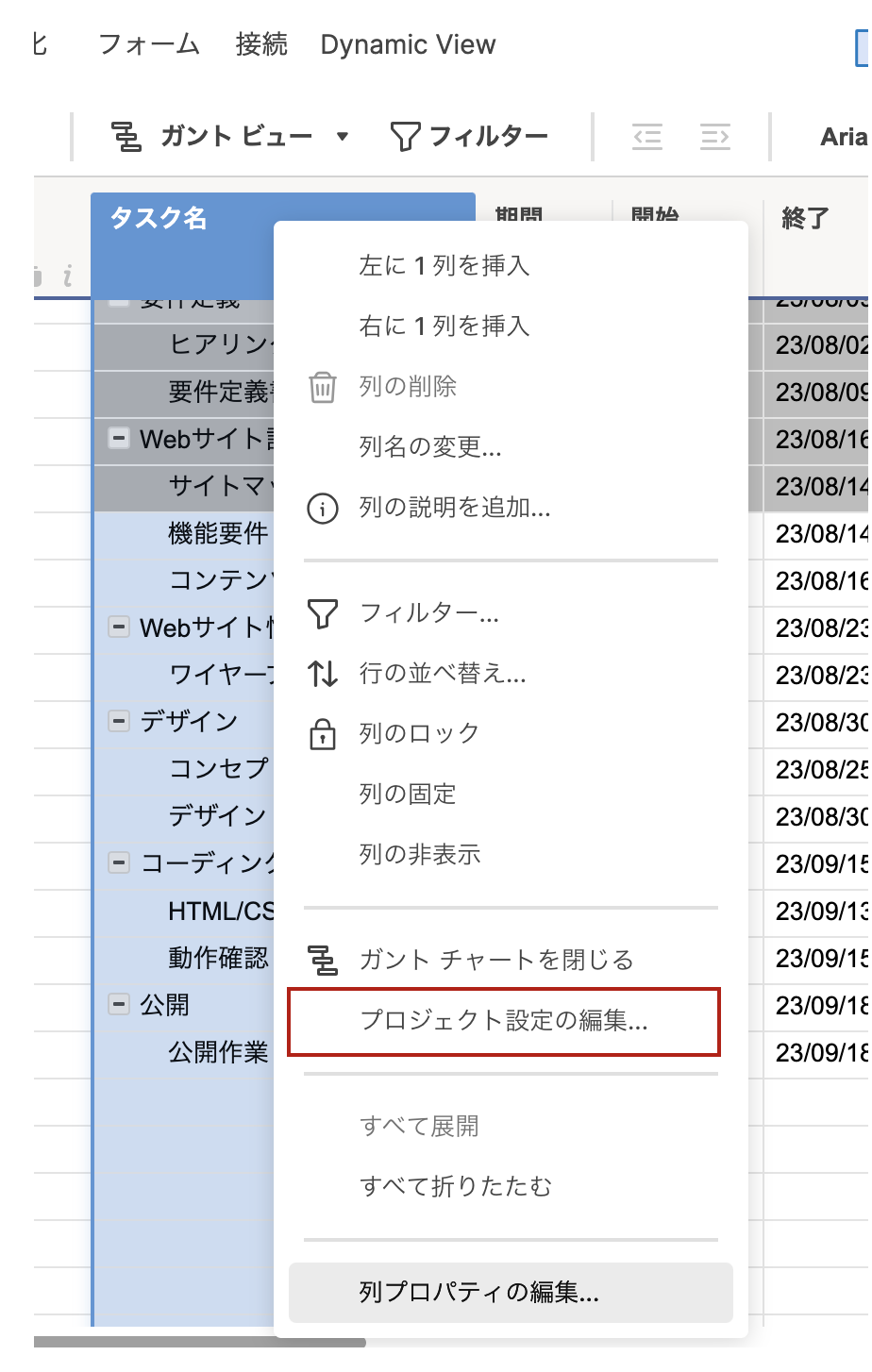

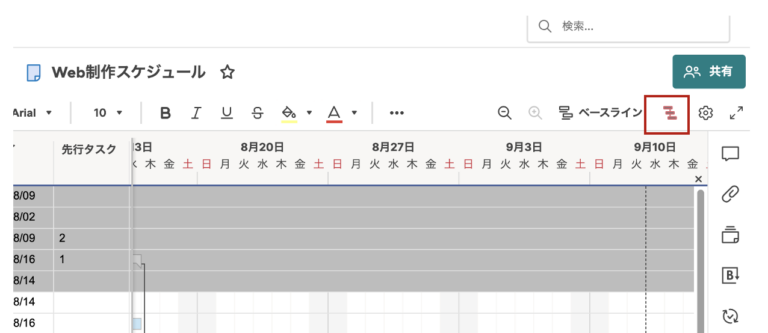

クリティカルパス機能を利用するには、シートをガントビューで表示する必要があります。 上部のツールバーからガントビューを選択し、ガントビューに切り替えてください。

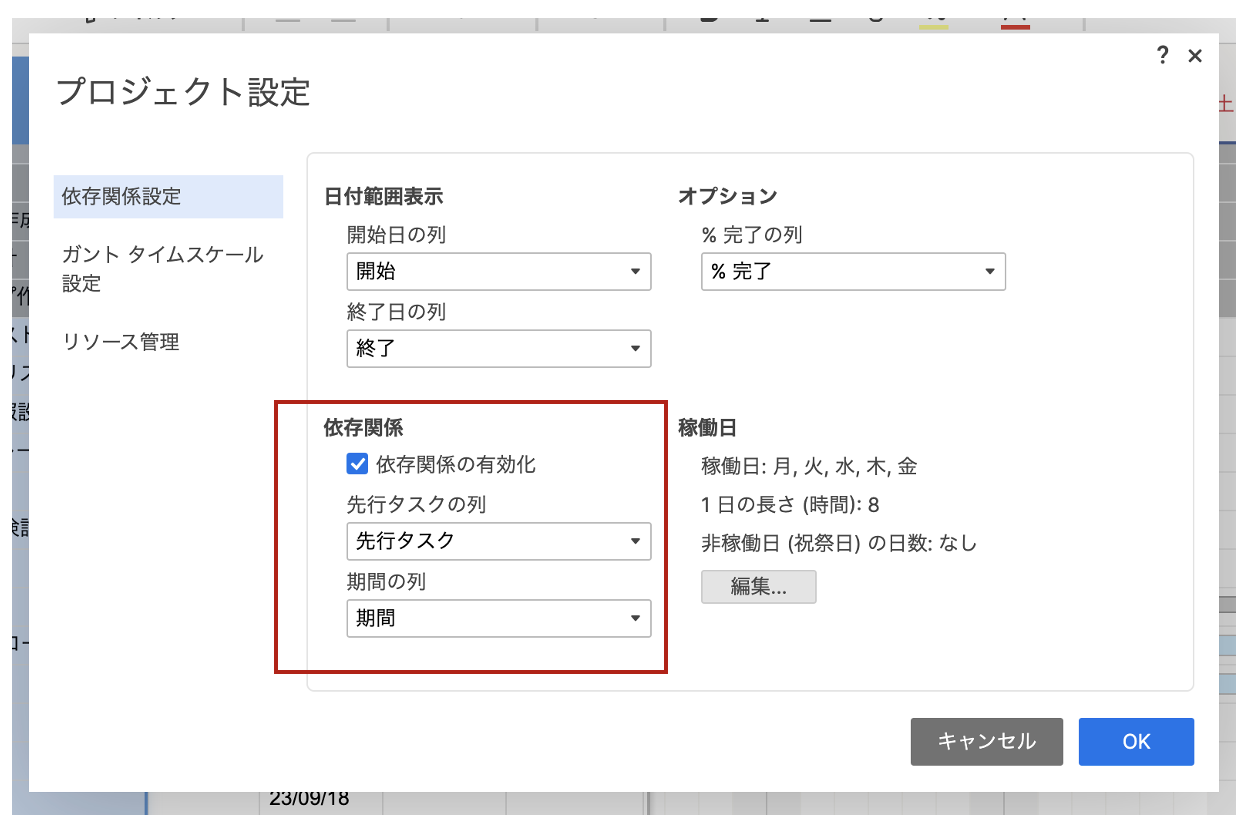

※「依存関係の有効化」オンになっていないとクリティカルパス機能を利用することができません。

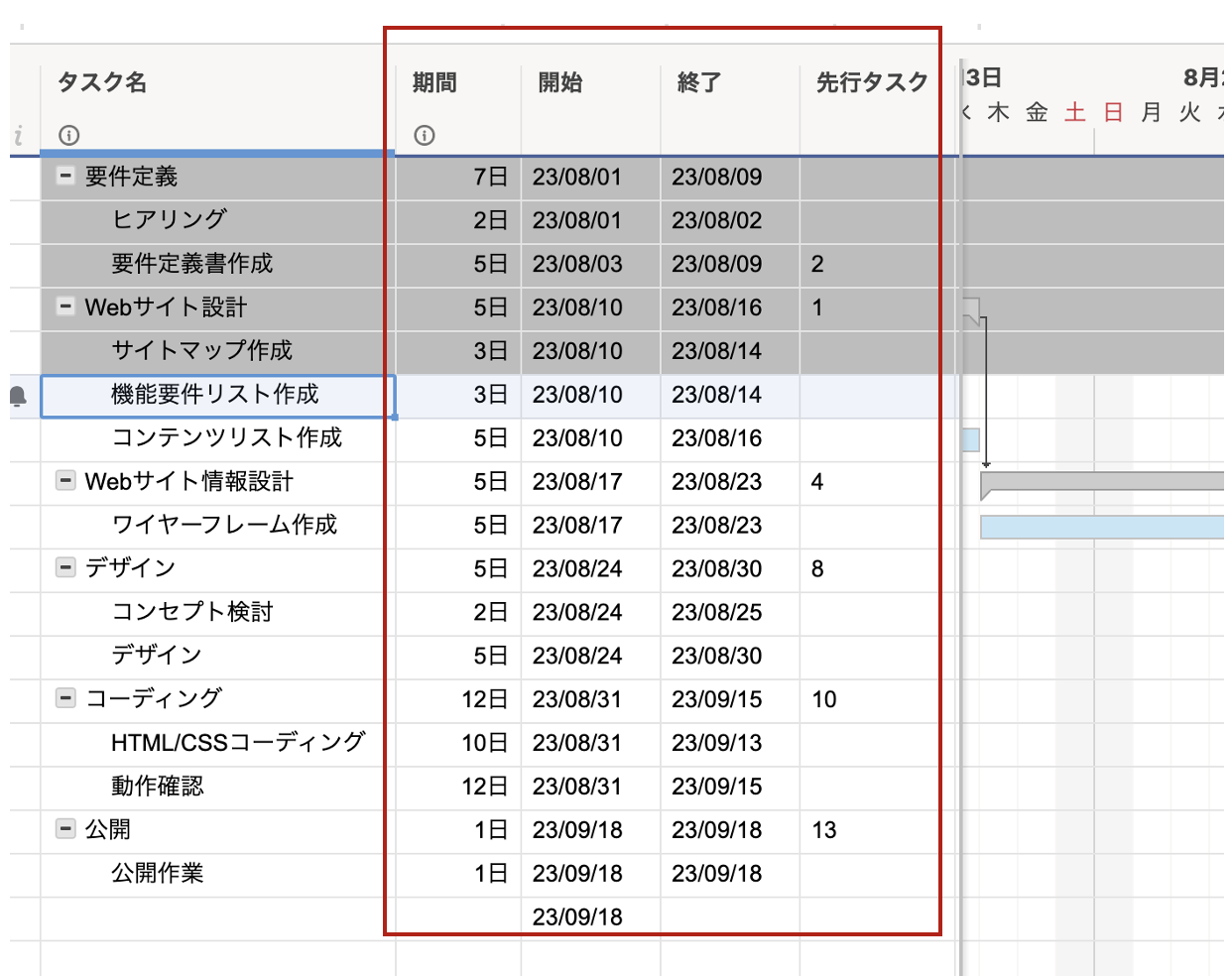

※クリティカルパス機能を活用するには、「先行タスク」でタスク間の関係をどのように定義するか が大きな鍵となります。

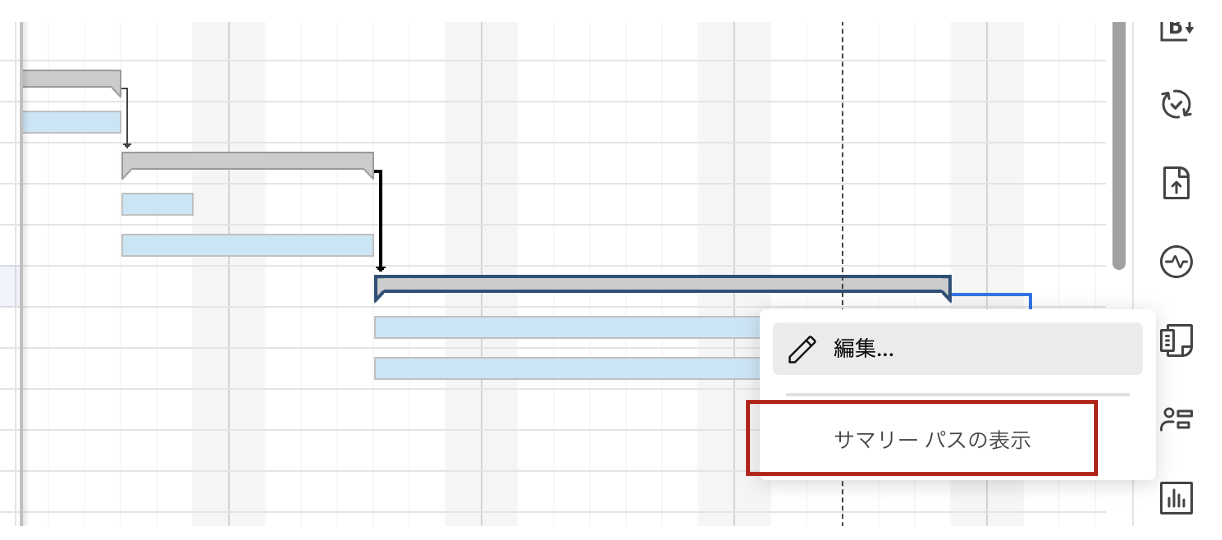

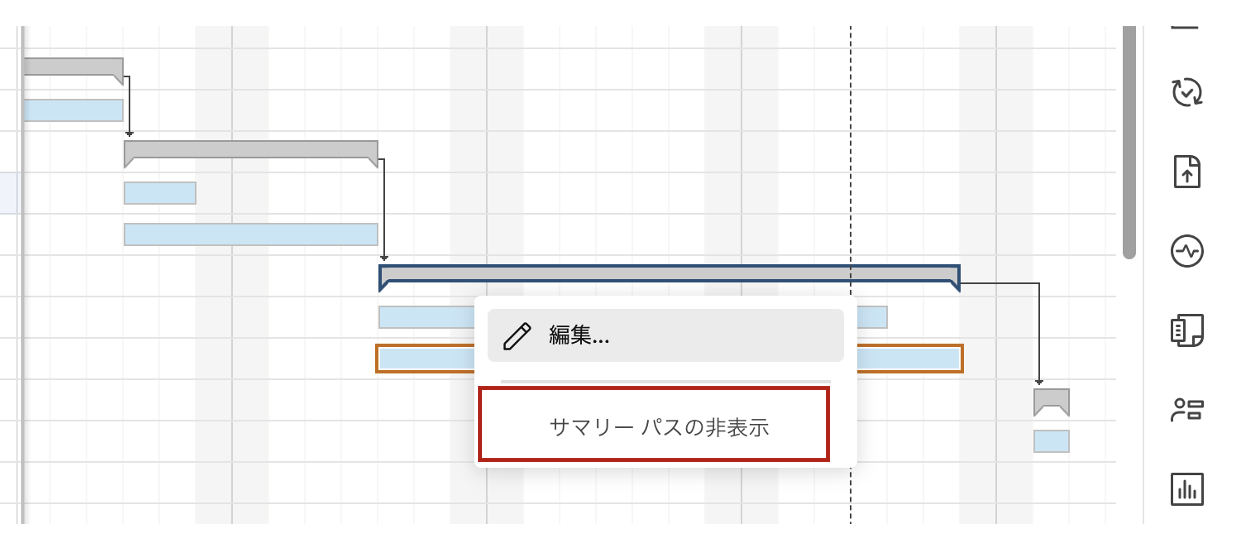

サマリーパスはクリティカルパスの一種で、シート全体のクリティカルパスを表示するのではなく、選択した親タスクのクリティカルパスをより細かく表示するものです。

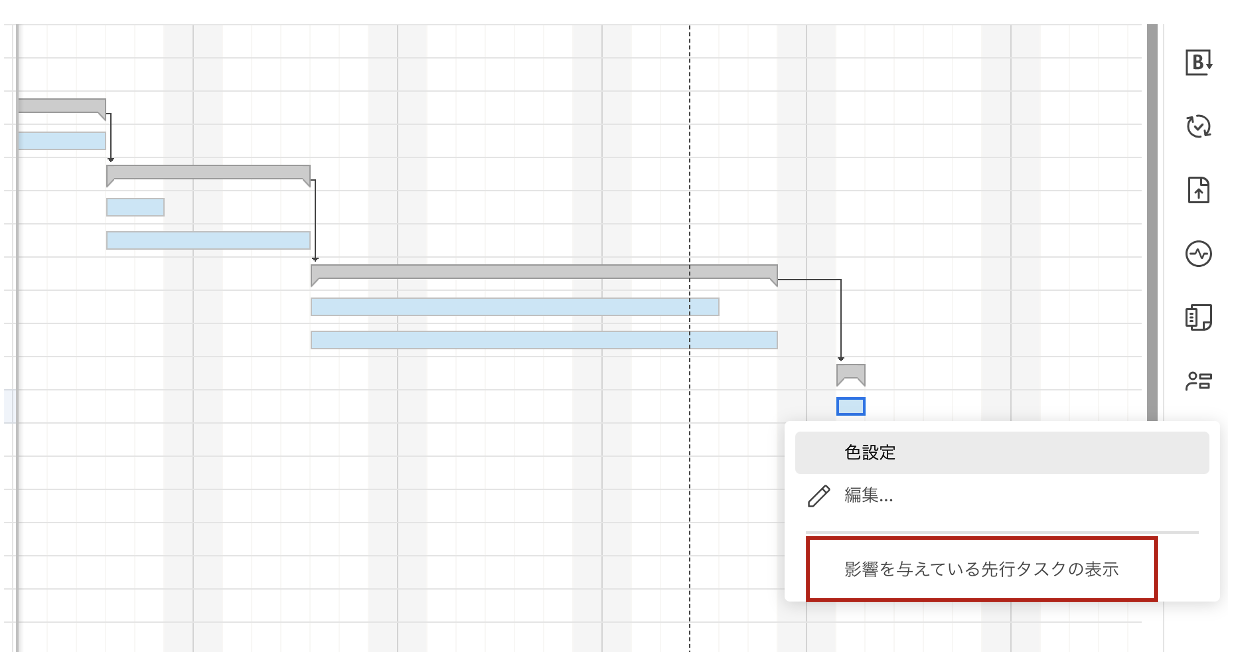

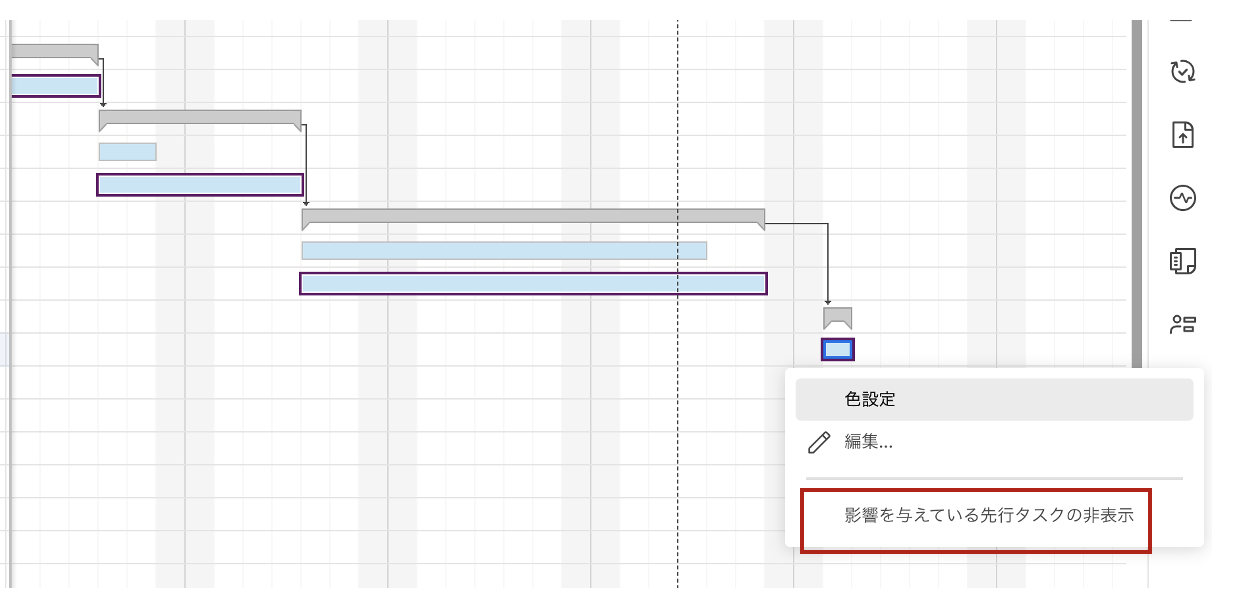

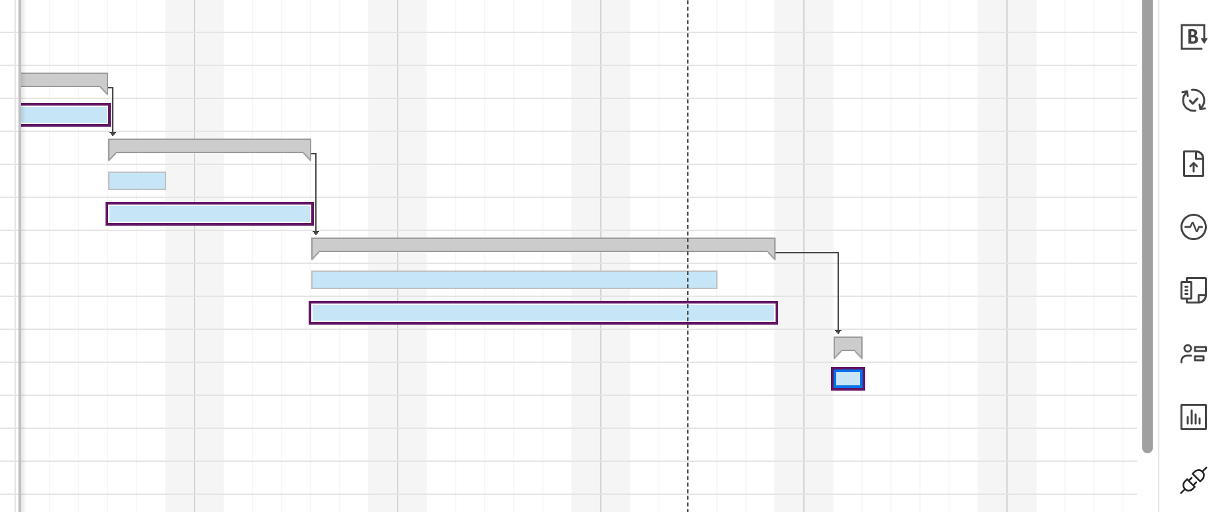

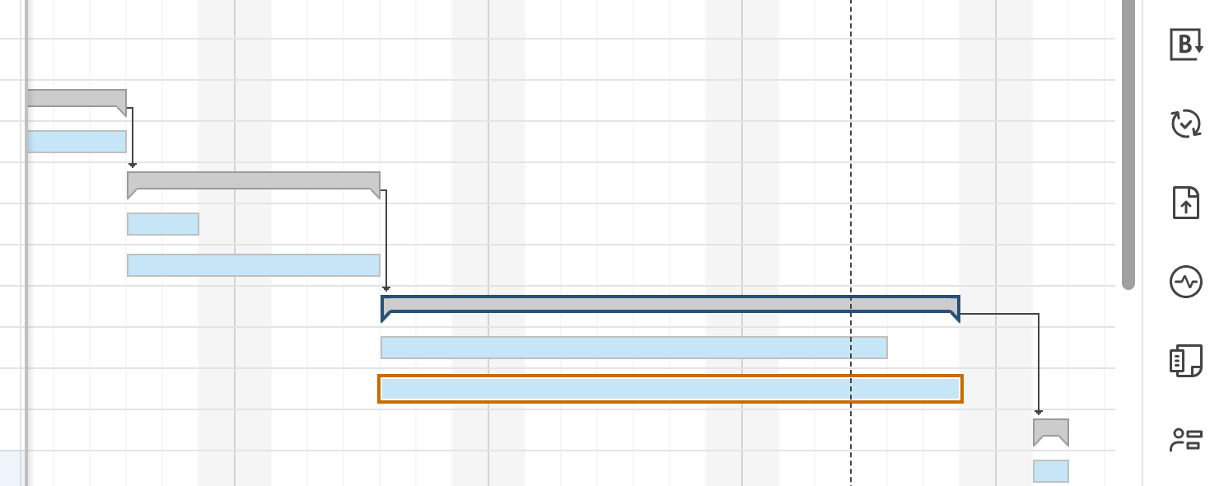

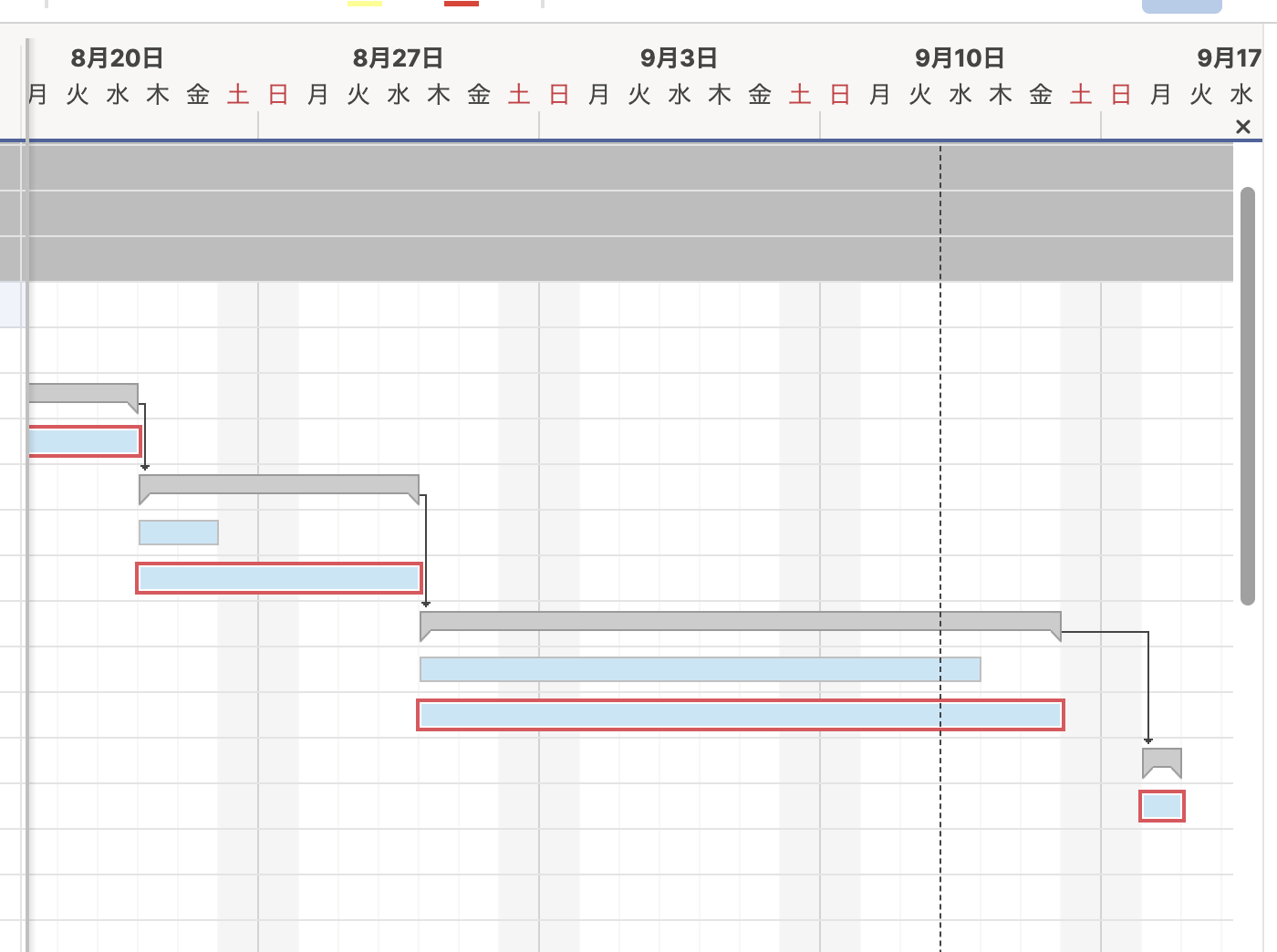

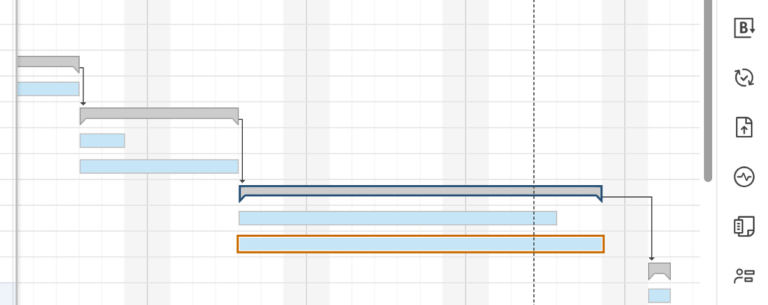

ドライビングパスは、タスクの開始日に影響を与える他のタスクを表示するものです。
ドライビングパスを確認し、重要なタスクの開始日に影響するタスクをいち早く見つけましょう。
Smartsheetには、プロジェクトの依存関係を有効にすることで、重要な依存関係を視覚的に確認できる3つの方法が用意されています。
クリティカルパスは、どのタスクがプロジェクトの完了日に影響を与えるかを表示します。
サマリーパスは、どのサブタスクが特定のサマリー行、つまり親行の完了日に影響を与えるかを表示します。
ドライビングパスには、タスクの開始日に影響を与える先行タスクが表示されます。
これらの機能を活用することで、プロジェクトの期限に間に合うようにタスクを決定し、プロジェクトの効率的な管理を実現できます。
